ITサービスマネージャ試験
変更・リリース管理令和5年度 春期

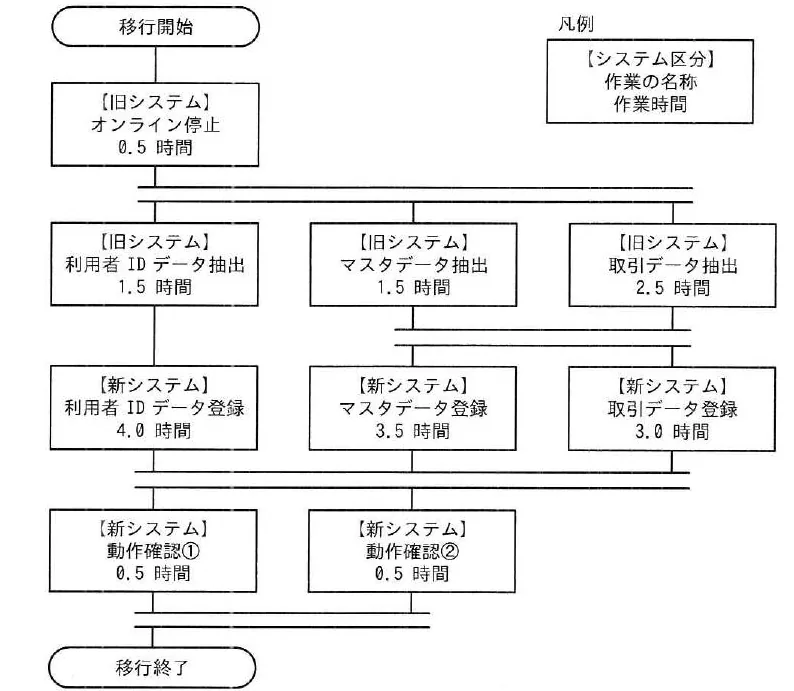

図は,あるプロジェクトにおける,旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合,移行開始から移行終了までの所要時間は最短で何時間か。〔条件〕・作業者は3人とし,一つの作業は1人が担当する。・並行して実施できる作業は同時に進める。・各作業者は,作業の合間で最低1回,連続1時間以上の休憩を取る。〔流れ図:移行開始→【旧システム】オンライン停止0.5時間→3系統に分岐。系統1:【旧システム】利用者IDデータ抽出1.5時間→【新システム】利用者IDデータ登録4.0時間→【新システム】動作確認①0.5時間。系統2:【旧システム】マスタデータ抽出1.5時間→【新システム】マスタデータ登録3.5時間→【新システム】動作確認②0.5時間。系統3:【旧システム】取引データ抽出2.5時間→【新システム】取引データ登録3.0時間。動作確認①及び動作確認②の完了後,移行終了〕

ア〜エから選んでみましょう👇

出典:IPA ITサービスマネージャ試験 令和5年度 春期 午前Ⅱ 問7
